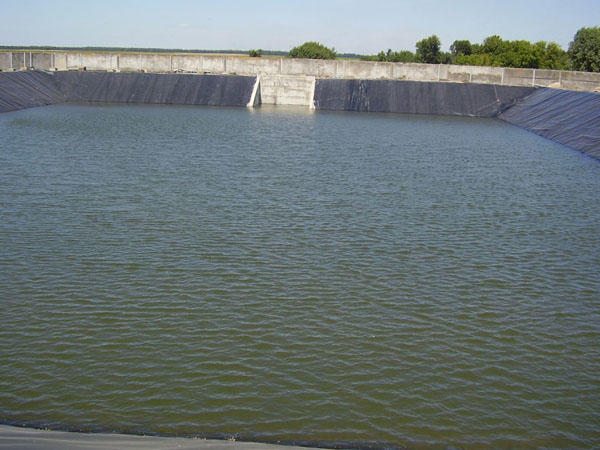

該工程位于東北遼寧省朝陽縣某村的一個蓄水池。將該地的一個水庫的水引入到蓄水池中國。該蓄水池
寬75m,深4.5m,上口長115m,邊坡系數1:1.8,蓄水量大約在4萬m³左右。
蓄水池地貌為沙壤土,底部為破碎風化巖石。根本不能存儲水分。經設計部門根據工程特征,設計采用
0.5mm防滲膜進行防滲處理。該工程共采用2.4萬平方防滲膜。經過一個多月的鋪設焊接,工程全面完
工。經相關部門驗收,一次性通過。截止到現在,工程已正常運行5年,蓄水池坡面沒有出現下滑脫落
現場,更沒有出現滲漏。防滲膜的抗凍性能得到了進一步驗證。

二、防滲膜防滲結構設計
1、防滲膜規格的選擇

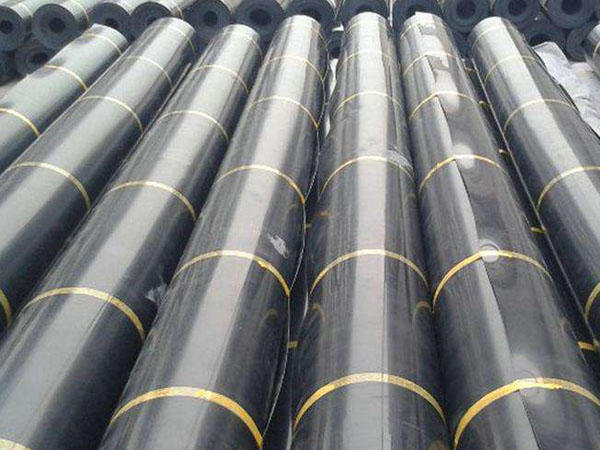

防滲膜的選擇,應考慮工程地面的平整度,防滲膜的拉伸強度,工程的最大水深及防滲膜上層覆蓋物的
最大粒徑、耐靜水壓、氣候等各方面因素,最終確定蓄水池底部和邊坡均采用0.5mm防滲膜。
2、防滲膜防滲體結構層設計
蓄水池池底防滲結構為支持層(將地面做平整處理)、下墊層采用平均厚度20cm、最大粒徑≤5mm的
細粒土整平夯實,防滲層用0.5mm防滲膜,然后在防滲膜上面覆蓋最大粒徑≤5mm的細粒土30cm夯實
作為防護層。
蓄水池坡面設計為邊坡修整至1:1.8的工作面作為支持層,下墊層采用平均厚度20cm、最大粒徑≤5
mm的細粒土整平夯實,防滲層用0.5mm防滲膜做防滲處理,邊坡上墊層采用平均厚度30cm、最大粒
徑≤5mm的細粒土,用厚度20cm粗砂作為反濾層,防護層采用當?shù)貎α控S富的無風化的(50×80×6
cm)石板護面。
1、防滲膜規格的選擇
防滲膜的選擇,應考慮工程地面的平整度,防滲膜的拉伸強度,工程的最大水深及防滲膜上層覆蓋物的
最大粒徑、耐靜水壓、氣候等各方面因素,最終確定蓄水池底部和邊坡均采用0.5mm防滲膜。
2、防滲膜防滲體結構層設計
蓄水池池底防滲結構為支持層(將地面做平整處理)、下墊層采用平均厚度20cm、最大粒徑≤5mm的
細粒土整平夯實,防滲層用0.5mm防滲膜,然后在防滲膜上面覆蓋最大粒徑≤5mm的細粒土30cm夯實
作為防護層。
蓄水池坡面設計為邊坡修整至1:1.8的工作面作為支持層,下墊層采用平均厚度20cm、最大粒徑≤5
mm的細粒土整平夯實,防滲層用0.5mm防滲膜做防滲處理,邊坡上墊層采用平均厚度30cm、最大粒
徑≤5mm的細粒土,用厚度20cm粗砂作為反濾層,防護層采用當?shù)貎α控S富的無風化的(50×80×6
cm)石板護面。

三、防滲膜施工要求
1、防滲膜焊接期間,不允許有水,否則影響防滲膜的焊接質量。防滲膜在實際鋪設中要做的5個重點。
2、將工程內的雜物全部清理,保證防滲膜不被損壞。
3、防滲膜焊接時,搭接縫寬度約為10-15cm。焊接前要將工作面清理干凈,不允許穿鐵掌鞋進行工作。
4、上面墊層每鋪設20cm進行一次人工夯實。
5、保護層石板之間鋪設不允許有搭接縫。
1、防滲膜焊接期間,不允許有水,否則影響防滲膜的焊接質量。防滲膜在實際鋪設中要做的5個重點。
2、將工程內的雜物全部清理,保證防滲膜不被損壞。
3、防滲膜焊接時,搭接縫寬度約為10-15cm。焊接前要將工作面清理干凈,不允許穿鐵掌鞋進行工作。
4、上面墊層每鋪設20cm進行一次人工夯實。
5、保護層石板之間鋪設不允許有搭接縫。
